Wtorek, 30 maja 2017 r.

Imieniny: Jana, Karola KONTRAST

eb_2017 riurwe_2017
Partner serwisu:

Budowa nowej elektrociepłowni Fortum w Zabrzu na półmetku

Kategoria: Aktualności
05.04.2017

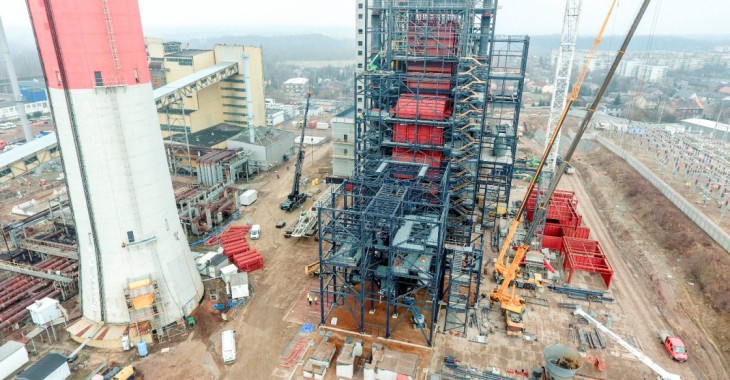

Budowa nowej elektrociepłowni Fortum w Zabrzu postępuje zgodnie z harmonogramem i właśnie przekroczyła półmetek. Aktualnie firma prowadzi prace związane z budową systemu podawania paliwa oraz instalacji oczyszczania spalin. Równolegle w czeskim Pilźnie trwa produkcja nowoczesnego turbozespołu, który jest gotowy już w 80%. Zgodnie z planem nowa elektrociepłownia ma powstać do końca 2018 roku.

Jak dotychczas w ramach budowy systemu podawania paliwa firma wykonała 8-metrowy wykop pod stację rozładunku paliwa alternatywnego RDF i rozpoczęła roboty fundamentowe pod silos, w którym ten surowiec będzie przechowywany. Równolegle prowadzone są prace przy fundamentach budynków systemu podawania węgla. Te dwa paliwa będą stanowiły podstawę produkcji energii w zakładzie Fortum. W elektrociepłowni będzie mogła być również wykorzystywana biomasa, a także miks wszystkich trzech paliw.

– Cieszymy się, że prace na budowie naszej elektrociepłowni przebiegają sprawnie i przy zachowaniu najwyższych standardów bezpieczeństwa. Osiągnięcie półmetka prac w tym momencie oznacza, że obiekt powinien zostać oddany do użytku w wyznaczonym czasie lub nawet nieco wcześniej niż planowaliśmy – mówi Piotr Górnik, dyrektor energetyki cieplnej Fortum w Polsce.

Na budowie rozpoczęły się również prace konstrukcyjno-montażowe dla systemu oczyszczania spalin, a także dostawy instalacji elektrycznych. Pierwszy z trzech planowanych transformatorów dotarł już na plac budowy i został zainstalowany w miejscu docelowym. Dodatkowo kończą się prace związane z modernizacją istniejącego 200-metrowego komina, który będzie wykorzystywany na potrzeby nowej elektrociepłowni. Fortum pracuje także nad konstrukcją stalową budynku maszynowni, a jeszcze w kwietniu rozpoczną się prace przy zamkniętym systemie chłodzenia.

Firma ukończyła również fundamenty pod turbozespół, który będzie odpowiadał za produkcję energii elektrycznej. Urządzenie powstaje w fabryce Doosan Skoda Power w Czechach i jest gotowe w 80%. Dostawa głównych komponentów turbozespołu planowana jest jeszcze w tym roku.

Prace na budowie nowej elektrociepłowni Fortum mają się zakończyć do końca 2018 roku. Zakładane łączne koszty budowy wyniosą około 870 milionów złotych, a docelowo zakład będzie produkował ekologiczne ciepło sieciowe dla 70 000 gospodarstw domowych w Zabrzu i Bytomiu.

Źródło i fot.: Fortum

Na skróty

© 2014. Wszelkie prawa zastrzeżone. BMP'      O nas   Reklama   Newsletter   Polityka prywatności Kontakt

Realizacja: Marcom Interactive
Newsletter BMP

Najważniejsze informacje ukazujące się w naszym portalu mogą otrzymać Państwo na skrzynkę e-mail za pomocą naszego bezpłatnego newslettera. Aby go zamówić prosimy wpisać swój adres e-mail w poniższym polu. Zapraszamy!

Polityka prywatności
Akceptuję
Strona korzysta z plików cookies w celu realizacji usług i zgodnie z Polityką Plików Cookies. Możesz określić warunki przechowywania lub dostępu do plików cookies w Twojej przeglądarce.
