Partner serwisu
05 października 2018

Rozpoczęły się prace rozruchowe bloku 910MW w Jaworznie

Kategoria: Z życia branży

Stan zaawansowania realizacji inwestycji budowy bloku energetycznego o mocy 910 MW w Jaworznie osiągnął 80 procent. Pozwoliło to na rozpoczęcie prac rozruchowych.

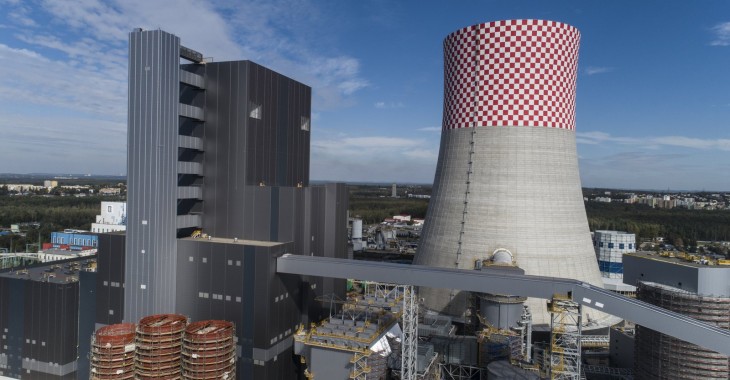

Rozpoczęły się prace rozruchowe bloku 910MW w Jaworznie

Zakończenie inwestycji planowane jest na czwarty kwartał 2019 roku. Nowy blok 910 MW będzie wysokosprawną jednostką wytwórczą, którą charakteryzować będzie najwyższa sprawność w swojej klasie w Polsce, czyli 45,9% netto, stanowiąc przy tym znaczący element bezpieczeństwa energetycznego Polski.

Przewidywany okres jego eksploatacji szacowany jest na minimum 30 lat. W porównaniu do obecnie eksploatowanych bloków 200MW, będzie on spełniał surowe normy z zakresu ochrony środowiska, ograniczając emisje dwutlenku węgla o prawie 30% oraz pozostałych gazów emisyjnych o ponad 50%.

– To nasza flagowa inwestycja, wprowadzająca TAURON w nową erę wytwarzania energii, z której prąd popłynie do 2,5 miliona gospodarstw domowych. Realizacja inwestycji o budżecie 6 miliardów złotych, w niesprzyjających warunkach rynkowych, to ogromne wyzwanie finansowe, technologiczne i logistyczne. Tym bardziej jesteśmy zadowoleni, że kolejne etapy inwestycji są domykane zgodnie z zaplanowanym harmonogramem – mówi Filip Grzegorczyk, prezes zarządu TAURON Polska Energia.

Pierwszą fazę prac rozruchowych, czyli rozruch zimny, rozpoczęto poprzez podanie napięcia na transformator sprzęgłowy łączący systemy zasilania potrzeb własnych 910 z Elektrowni Jaworzno II. Uruchomiono również transformator rezerwowo-rozruchowy zasilający instalacje blokowe w energię elektryczną dostarczaną napowietrzną linią 220 kV z rozdzielni w Byczynie.

Centralny system sterowania, który pełni funkcję centrum sterowania, jest już sprawdzony, uruchomiony i gotowy do wszystkich prac rozruchowych. System sterowania (DCS) można przyrównać do mózgu, a sieć do neuronów. Sygnały w organizmie przesyłane są do wszystkich jego części i tu podobnie – z systemu sterowania sygnały płyną do wszystkich uruchamianych urządzeń i systemów bloku.

Zakończone wynikiem pozytywnym testy SAT (obiektowe) rozproszonego systemu sterowania pozwoliły na rozpoczęcie operacji łączeniowych z instalacjami i urządzeniami bloku oraz ich testy.

– Wszystkie prowadzone prace przygotowują instalacje do kolejnego etapu testów, tym razem na gorąco. Po ich przejściu przystąpimy do operacji trawienia a następnie dmuchania kotła. Ten etap planujemy na I kwartał przyszłego roku – wyjaśnia Jarosław Broda, wiceprezes zarządu TAURON Polska Energia ds. zarządzania majątkiem i rozwoju.

Blok 910 MW jest już połączony rurociągiem ze swoim docelowym źródłem wody, pierwsze wolumeny wody zostały dostarczone. Także linia energetyczna, która po synchronizacji bloku z siecią będzie służyła dla potrzeb wyprowadzenia mocy, jest już gotowa.

W najbliższym czasie posłuży m.in. do zasilenia transformatora rezerwowo – rozruchowego. Blok jest więc połączony ze swoim docelowym miejscem przyłączenia do sieci przesyłowej PSE, czyli do rozdzielni w Byczynie. Także prace związane z przygotowaniem układu torowego, którym będzie dostarczane paliwo, są wysoce zaawansowane.

źródło: media.tauron.pl
Nie ma jeszcze komentarzy...
CAPTCHA Image


Zaloguj się do profilu / utwórz profil
ZAMKNIJ X
Strona używa plików cookies w celu realizacji usług i zgodnie z Polityką Plików Cookies. OK, AKCEPTUJĘ
